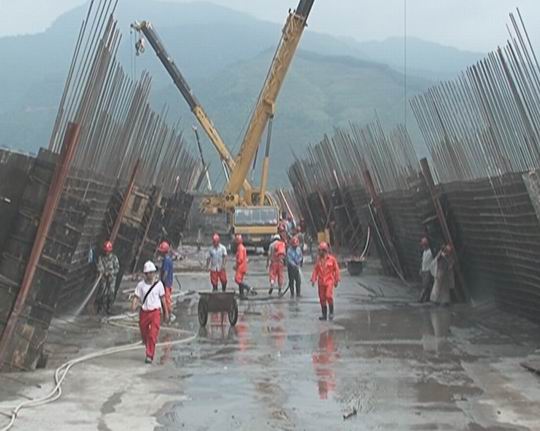

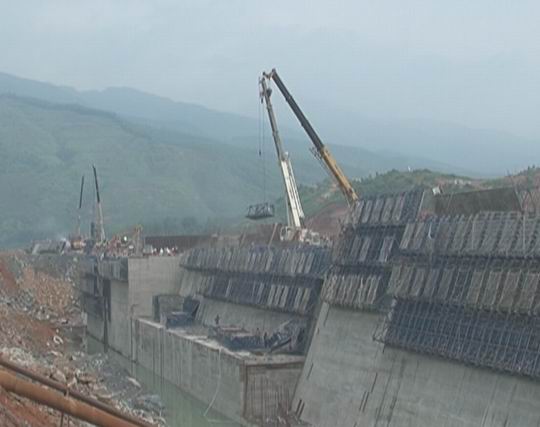

4月30日,最后一仓混凝土顺利浇筑完成,标志着大藤峡水利枢纽工程左岸泄水坝段、左岸厂房一期导流工程纵向混凝土围堰工程“4.30”度汛目标圆满完成,全线混凝土浇筑达到35米以上高程,部分坝体达到38米,如期实现水利部度汛要求。
国家水利部把大藤峡水利枢纽列为天字号工程,2016年是工程全面铺开建设关键一年,工程建设将进入开挖和混凝土浇筑高峰期。
目前,主体工程已下河施工,2016年防洪度汛形势较为严峻,国家水利部要求纵向混凝土围堰在4月30日前必须全线达35米高程,确保工程度汛安全。在去年受3次超标准洪水影响,直线工期滞后近50天情况下,今年初,工程各参建施工单位再次理清思路,迅速统一战略目标,倒排工期,将目标任务分解到以日计划保周计划,以周计划保月计划完成。同时,加强技术支持和后勤保障服务,确保各工程节点目标按期完成。2016年水利部下达投资计划45亿元,工程计划完成投资44.22亿元,2016年第一季度已完成工程投资计划3.42亿元,实现工程施工开门红。“五一”假期间,各施工参建单位放弃节日休息,施工人员依然日夜奋战在工地上,确保各项建设施工任务正常、有序、加快推进。 (梁文海 李日信)
