今年最大洪峰过境 大藤峡工程施工正常

时间:2016-6-17 10:29:40  来源:  作者:  责任编辑:


记者:我现在所在的位置是大藤峡水利枢纽工程纵向混凝土围堰上面,通过镜头我们可以看到此时黔江的水流非常大,而现在桂平城区黔江水位已超过警戒线,但是目前大藤峡水利枢纽工程仍然没有受到任何洪水影响,仍在正常施工。

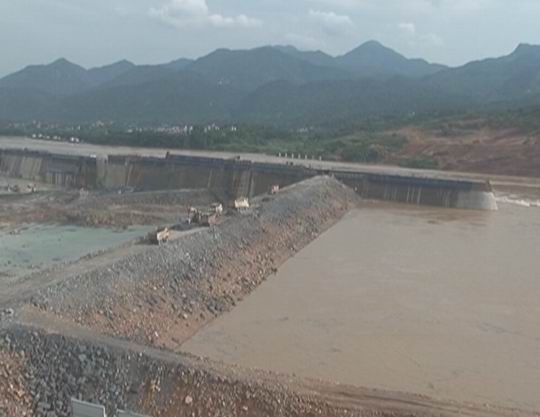

连日来,受红水河及柳江流域连降暴雨影响,黔江桂平段水位暴涨,6月15日下午5时许记者在大藤峡水利枢纽工程左岸厂房施工现场看到在混凝土围堰外围的渣土临时子围堰已经被洪水淹没,而用混凝土浇筑的主围堰却丝毫不受影响,距离围堰挡水的安全水位仍有数米之高。

中国水电八局大藤峡项目部 总工程师 赵广周:根据武宣水文站的水情讯息,今天(6月15日)河床的水流量达到17500 m³/s,可能再明后天(6月16、17日)要达到26000 m³/s,这个水量跟我们围堰相比,是不会对基坑造成任何影响,因为我们整个纵向围堰是在5月30日全部达到设计挡水标准,可以抵挡39300m³/s 的水量。

而在2015年渣土子堰刚刚建成的时候,曾连续遭遇了2次超标洪水的冲击,导致工程工期滞后。

中国水电八局大藤峡项目部 总工程师 赵广周:整个工程我们在去年就滞后了47天,在这个基础上我们经过八个月的抢工,在今年的5月30日完成我们的度汛目标。在高大的混凝土围堰保护下,大藤峡左岸厂房以及船闸工程以及各参建单位的工作得以正常进行,为整个工程的按期推进提供了有效保障。

而截至记者发稿6月16日上午11时,记者从水利部门获悉黔江水位仍在上涨,桂平城区水位已达34.95米,超警戒线1.75米,预计17日上午黔江水位将出现超警戒线4米左右的洪水。而此时桂平城区以及周边乡镇也暴雨连连,桂平市政府、大藤峡公司及各参建单位已做好了防治地质灾害和内涝的应对措施。

据了解,自6月起,工程施工主体已转移到了围堰内厂房和泄水闸的开挖上面,预计在今年八月底以及十月将进行厂房以及泄水闸的混凝土浇筑工作,预计在2019年完成左岸厂房和泄水闸的施工建设。(李日信 陈炜霖)
