大藤峡水利枢纽工程稳步推进 预计明年实现大江截流

时间:2018-12-6 9:50:51  来源:  作者:  责任编辑:


今年以来,在各级党委政府的大力支持下,大藤峡水利枢纽工程按照打造“精品工程、阳光工程、廉洁工程、生态工程、智慧工程、标杆工程”的目标,着力狠抓施工组织管理,重点把控关键节点和关键线路建设,统筹协调设备制造和土建进度,科学组织参建各方扎实推进工程建设,工程进度取得了显著成效,预计2019年实现大江截流。

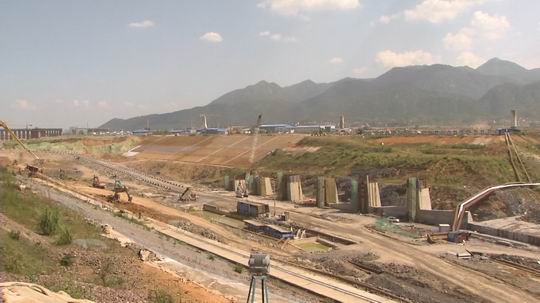

目前,工程各标段关键目标节点建设基本满足工程进度要求,左岸主体工程建设已实现从土建向金属结构安装的工序转换。其中,左岸厂坝工程21孔泄水闸中有5孔混凝土浇筑至64米设计高程,其余均大面浇筑至58.3米以上高程,泄水闸弧形闸门安装已全面启动。船闸工程上、下游闸首混凝土均已浇筑至65米设计高程,人字闸门具备安装条件;上、下游引航道以及南木江副坝、黔江副坝土石方开挖、填筑及混凝土浇筑正在同步推进。坝下交通桥引航道桥钢绞线张拉完成,坝下码头完成建设,新安取水口迁建工程实现试通水。右岸施工准备工程已全面启动。据了解,工程开工至今,累计完成混凝土浇筑420.7万立方米、土石方开挖2941.1万立方米、土石方填筑865.7万立方米、金属结构安装17288吨、机电设备安装5029吨,完成投资173.6亿元。(黄必盛)
